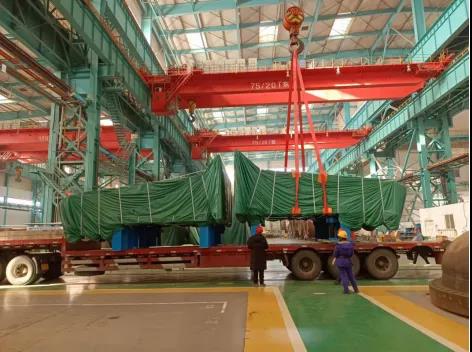

       12月20日,,尊龙凯时集团重装公司生产制造的中核华龙一号项目漳州1号机组PCS热交流器前6台乐成发运,,漳州1号2号机组PCS热交流器共计24台,,妄想今年度发运完成1号机组的12台。 。

       中国核电工程有限公司与我司于2019年10月17日签署了福建漳州核电厂1、2号机组PCS汽水疏散器及PCS热交流器装备供货条约,,要求漳州1号机组PCS热交流器于2022年7月22日交货。 。今年3月我司收到紧迫通知,,需提前交货且交货期大幅缩短。 。本着“保市场、保交货、保质量”的原则,,依托“党建载体活动”,,公司从项目治理、原质料采购、生产制造等多方面接纳步伐包管交货。 。

项目治理包管

       现场协调会、项目例会、重点项目高层会等多层级、全方位的聚会机制。 。2021年3月9日至今,,市场项目部组织专项聚会12次,,快速解决项目执行中泛起的问题;;;;制订专项跟踪妄想,,对原质料、焊材、制品件等逐一落实。 。并通过聚会协调中核工程公司审批文件缩短回复周期。 。

原质料采购包管

       部分原质料供货进度包管步伐。 。要求分供方联箱封头专项进度妄想并接纳赶工步伐,,安排专人催促采购进度;;;;同时要求分供方紧固件加速进度,,由公司向导带队到该供方举行催促采购进度。 。

生产制造包管

       部分主管向导挂帅,,从妄想准备、工艺方案优化、职员配备等多方面入手,,以K项目PCS制造履历为基础,,从提高单件制造的精度来包管装配尺寸;;;;从提高焊工对同类焊缝焊接的熟练水平及成型质量来提高制造效率;;;;从完善操作纪录标准化模版等多种步伐推进制造的顺畅性;;;;通过制订焊缝及格夸奖标准来增进探伤及格率。 。最终抵达主要承压焊缝96条纵缝、96条环缝经RT检测100%及格;;;;3168条管端焊焊缝经PT、氦检漏检测无一走漏的目的,,过硬的质量为提前交货垫定了坚实的基础。 。
